2025-07-23 2092 0

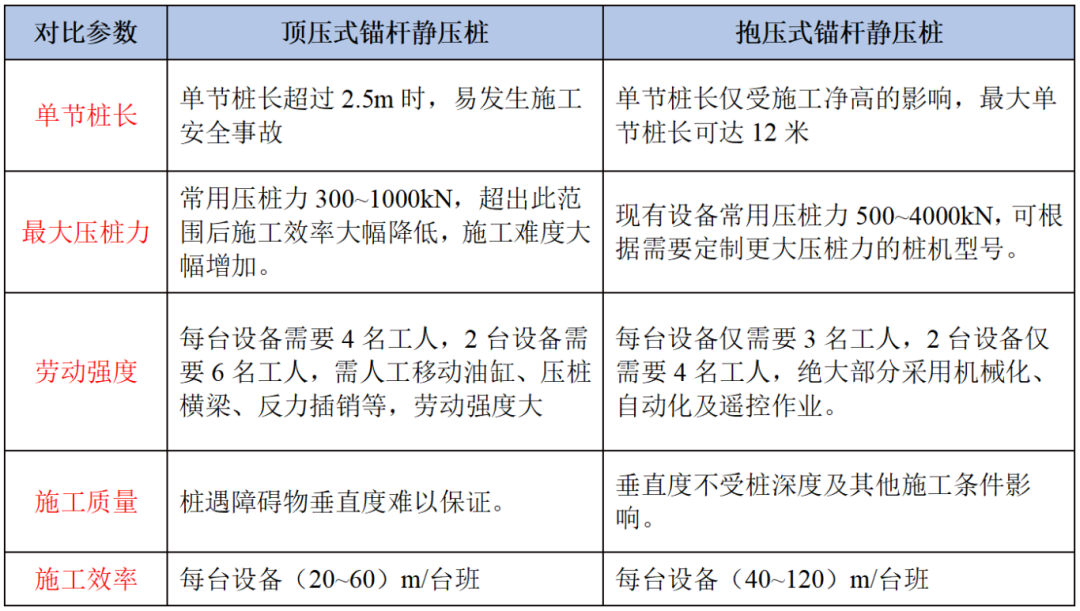

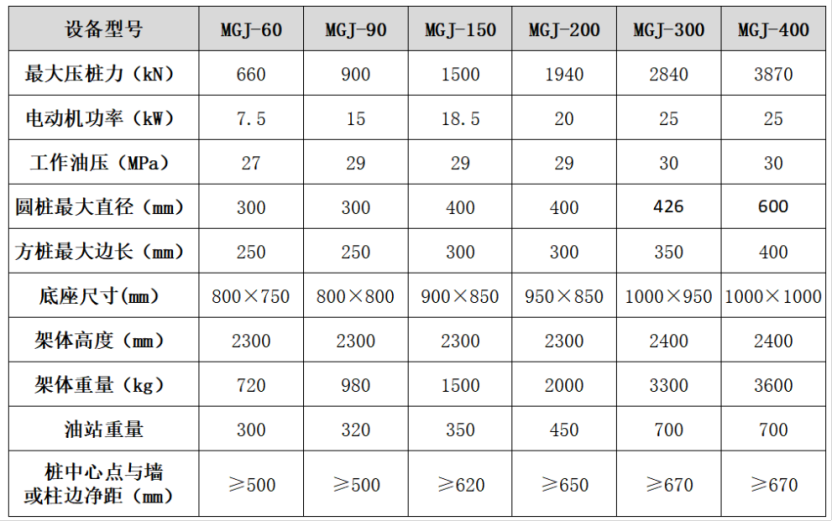

抱压式锚杆静压桩是一种利用预埋锚杆固定桩机、通过侧面“抱夹器”夹紧桩身、千斤顶反复施压将桩压入地基的静压桩施工技术。每压完一段行程后,松开抱夹器,复位后再夹紧继续压桩。与顶压式锚杆静压桩最大的不同是单节桩长不受设备高度限制。
基坑补坑(1)
基坑补坑(2)
厂房地坪加固(1)
厂房地坪加固(2)
室内加固
多层房屋加固
高压线下压桩
民房压桩
地下室加固
基坑内补桩
案例一、软土基坑补桩
项目位于浙江,占地面积约16000平方米,两层地下室,基坑开挖出现垮塌,工程桩最大位移3m多,需要补桩。共布置36条桩,打桩以桩长和压桩力双控制,单桩竖向抗压承载力特征值:Ra=1300KN(抗压),最终压桩力≥2600KN,桩身采用426x10mmQ355B钢管,桩深约46m。

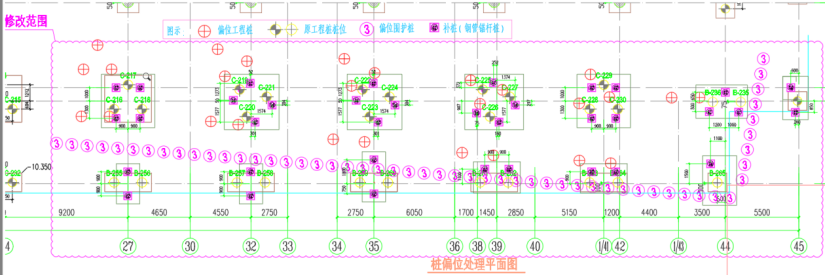

补桩桩位图

补桩区域地质剖面

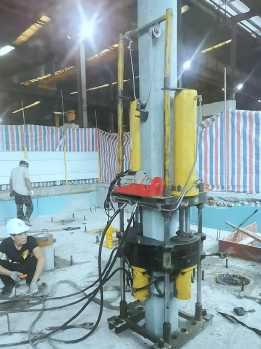

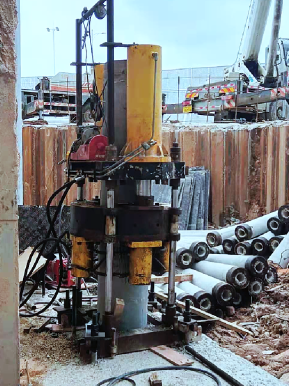

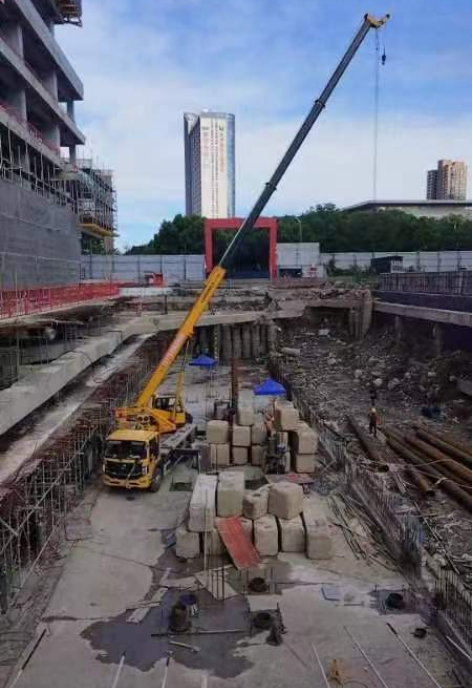

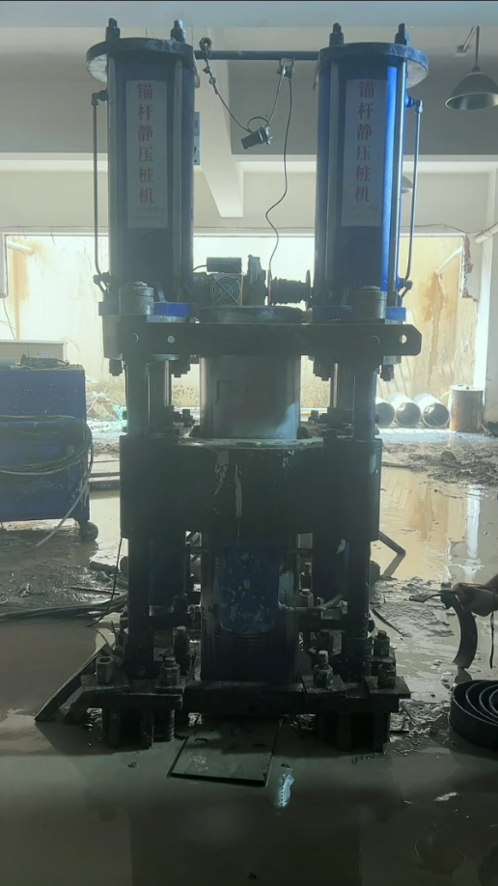

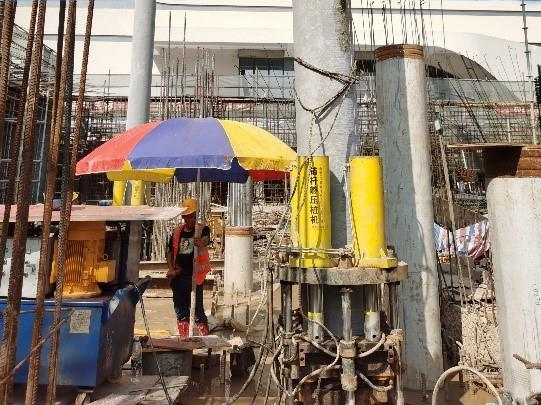

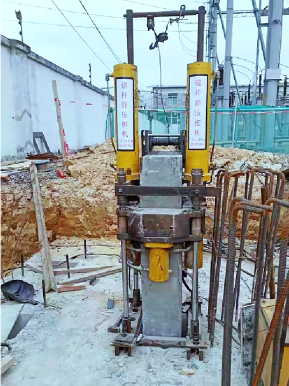

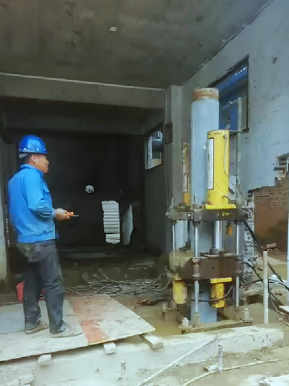

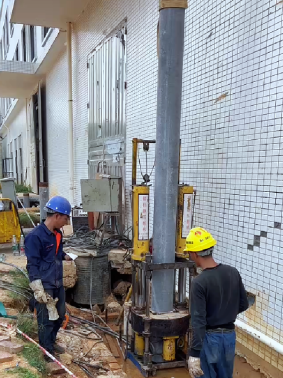

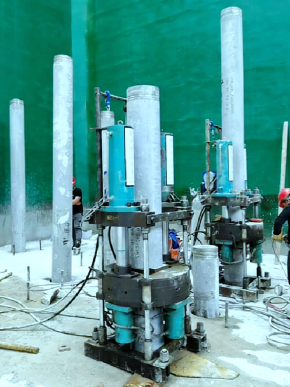

补桩现场照片
施工难点一:
障碍物影响,原管桩位移无规律,压桩过程中可能遭遇废管桩阻碍。
应对措施:压桩前在预留孔位置进行探孔,提前排除障碍物,保障压桩顺利推进。
施工难点二:
配重不足问题,底板厚度仅 700mm,且周边为后浇带,导致底板自重及刚度无法满足压桩作业要求。
应对措施:通过增设配重块补足配重,确保满足压桩需求。
施工难点三:
砾砂层穿透困难:场地内 28~36m 埋深为砾砂层,经前期管桩施工挤密后已呈密实状态,直接压桩难以穿透;该地层下方为黏土层,持力层位于 46m 处。
应对措施:采用引孔工艺,解决砾砂层穿透难题。加大压桩力,最大压桩力按4000kN。
案例二、基础调整补桩
广东某厂房,地上10层,地下2层。原桩型为锤击预应力管桩(UHC-600-AB-150),设计桩长约47m,单桩承载力特征值2700kN。场地存在深厚软土,基坑开挖到底后,因基础调整,需要进行补桩处理。

补桩平面图
方案比选:
选用方案一,增加24根500AB型管桩,最大压桩力3800kN。
难点:边桩反力不足,需架设槽钢反力架,借助周边承台的自重进行压桩。

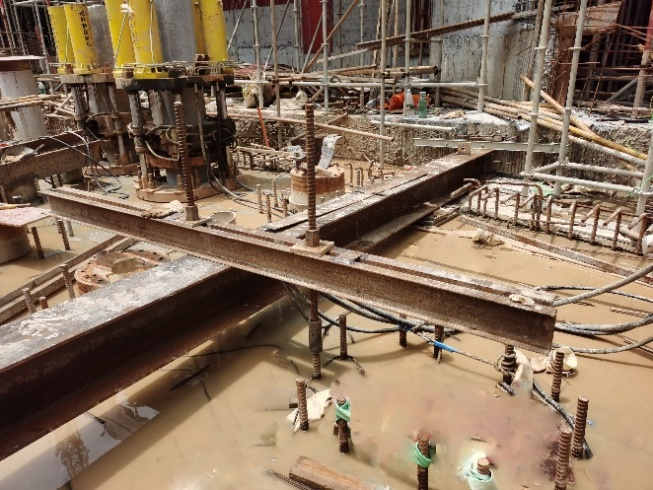

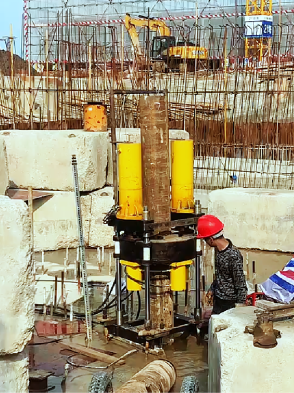

槽钢反力架

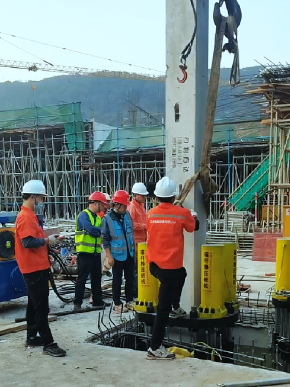

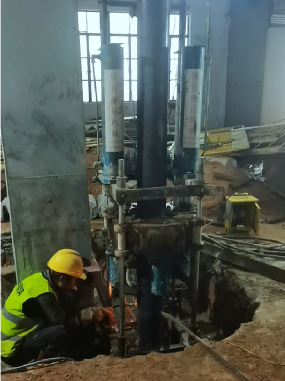

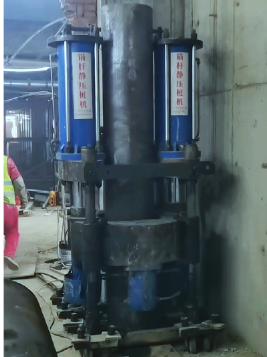

压桩实景
实施效果:抱压式锚杆静压桩设备小巧,设备进退场费用低。预应力管桩施工完成后可立即进行检测,无需等待龄期。静压预应力管桩方案不仅在造价上更加经济,同时在施工工期、现场质量管控方面也更具有明显优势。
案例三、地下室大吨位补桩
四川某项目为地下一层,地上8层,采用全现浇钢筋混凝土剪力墙结构,建筑平面呈矩形,东西向长93.85m,宽13.3m,建筑高度26.85m,基础采用600mm平板式筏板基础。
要求天然地基承载力特征值fak≥220KPa,Es≥13.0MPa,基础位于粉砂岩、砂质页岩,而部分位于回填地基上。建成后出现不均匀沉降。
桩位平面布置图
加固设计共布置100条钢管桩,单桩承载力特征值1600kN,最大压桩力3200kN;桩身采用426x12mmQ355B钢管,桩长5m~15m。
压桩存在问题及应对措施:
1)压桩力较大,部分底板拉裂。根据剪力墙的特征,调整压桩位置,并适当调整锚筋分布。
2)场地狭小,剪力墙多,空间受限,移机困难。安排经验丰富的工人,并增加人手。
成功提示
错误提示
警告提示
