金泰气举反循环双轮铣打卡全国各大重点地标性70m+超深地连墙项目

2021-04-17 739 0

  2017.06

  徐家汇中心4号地块项目

  槽深:75m;
  槽宽:1200mm;

  地质情况:0- 50m 淤泥层、粘土层、 50- 75m 细砂层
  施工效率:
  一期槽三铣平均共16小时(35幅)
  二期槽一铣平均35小时(35幅)

微信图片_20210416165223

  上海“浦西第一高楼”,项目占地面积13.2,总投资金额300亿元,建成后高度将达到380米。除项目本身“吸睛”以外,金泰自主研发的第二代气举反循环双轮铣SX40A以“鸡蛋黄”着装正式下线,搭配SG40A金泰绿,“韭菜炒鸡蛋”组合轻松征服该项目75m超深以及二期槽施工,“真香”工艺由此诞生。


  2018.02

  银川智能化集中供热项目
  黄河穿跨越工程
  河东接收井维护结构工程


  槽深:75m ;
  槽宽:1500mm;

  地质情况:地貌单元属黄河河床地层,场地内的地层分别为素填土、粉质粘土、淤泥质粉土、粉细砂等, 为黄河冲击地层。地下水位始终高于黄河水位, 地下水向黄河排泄。
  施工效率:铣槽4-5m/小时,约30-40小时/槽
  施工工艺:
  1)采用套铣接头工艺,一期槽 6m/二期槽 2.8m;
  2)采用抓铣结合工艺,SG70 抓槽至 60m 左右,SX40 从 50m 开始铣槽排渣。

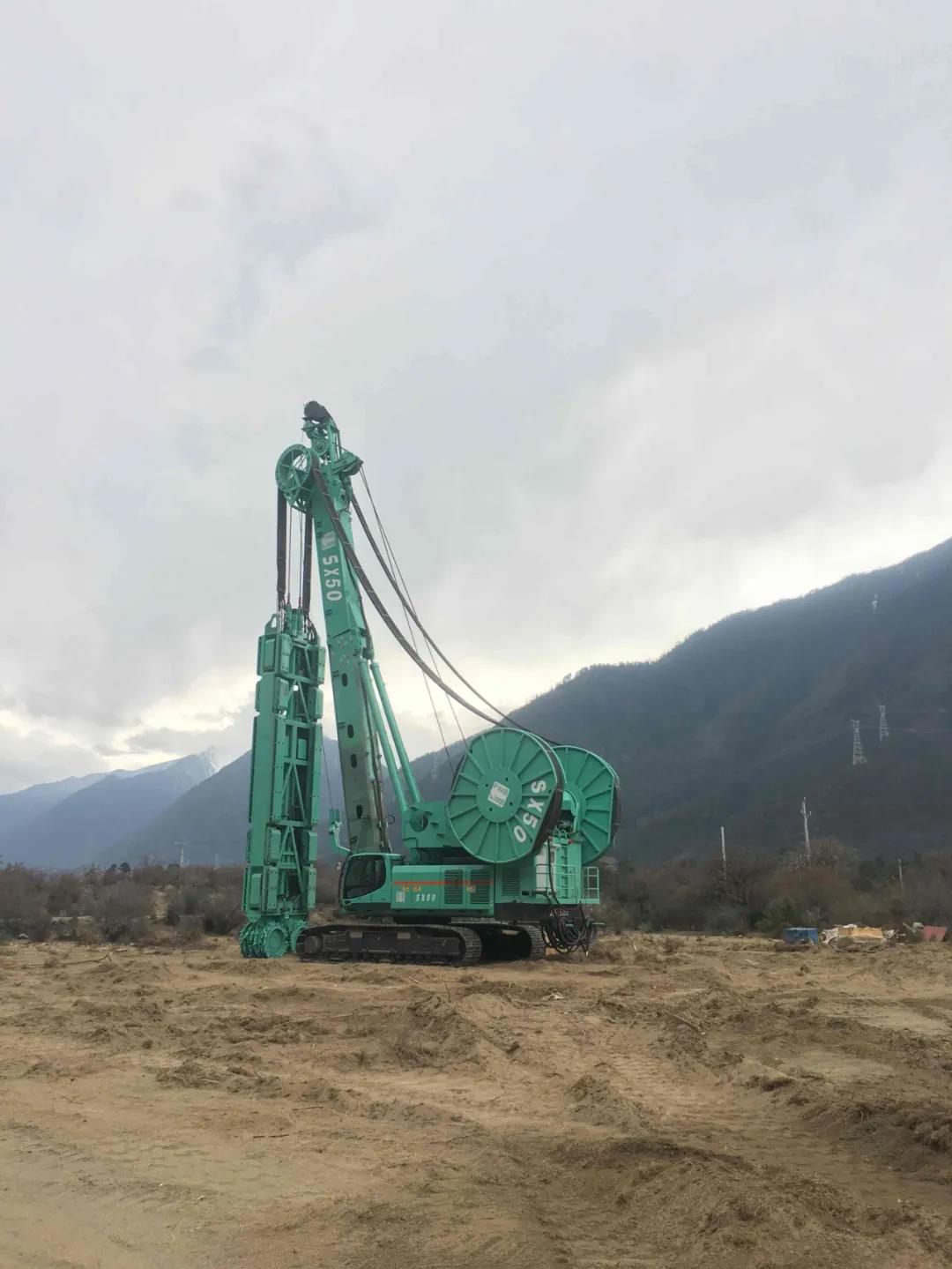

微信图片_20210416165229

  “东热西送”坚决打赢蓝天保卫战国家重点项目,该项目于2017年12月1日全面开工建设,2018年11月1日顺利建成投产。金泰”抓铣结合”工艺克服了工期短、地质条件复杂等重重困难,将清洁热源通过200多公里的管网送至千家万户。


  2019.11

  南京江北地下空间一期


  槽深:76m;
  槽宽:1200mm ;

  施工效率:30小时/幅
  地层:0- 2m 杂填土、 2-18m 淤泥质粉质粘土、18-40m 粉砂 、40-50m 粉质粘土夹粉砂、50-65m 密室粉细砂 、65-76m 中粗砂混卵砾石;

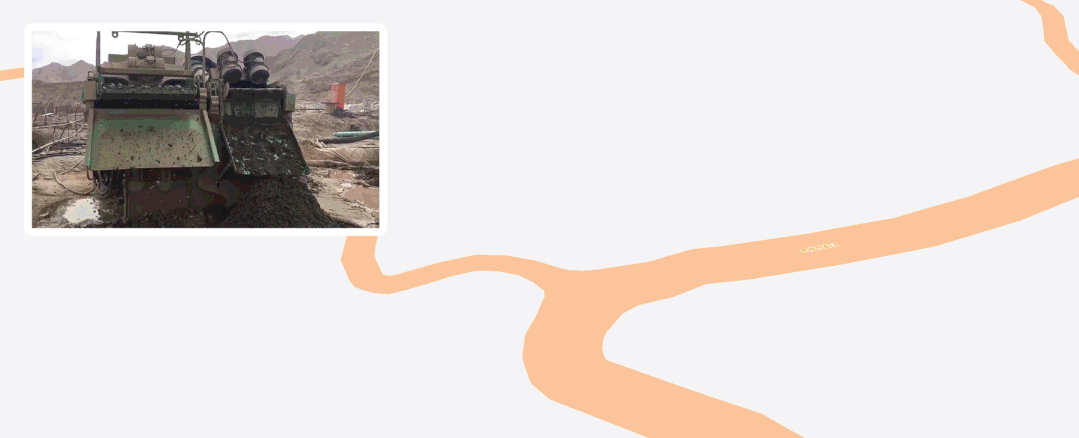

微信图片_20210416165232

  江北新区中心区地下空间一期建设工程PPP项目,是国家级新区江北新区的核心项目,也是全国乃至世界最大规模的地下空间PPP项目。金泰的抓斗、旋挖、双轮铣三大主力产品齐聚一堂,协同攻坚,地连墙产品数量独占鳌头,遥遥领先,“主力军姿态”一目了然。


  2020.04

  珠江三角洲水资源配置工程
  土建施工A2标项目

  施工深度:78m;
  施工宽度:0.8m;

  地层情况:0-50填土覆盖层,后依次为微风化泥岩、中风化泥质粉砂岩、56m左右进入微风化粉砂岩;
  施工工艺:抓斗抓土到50米左右,用双轮铣修槽至抓斗深度开始铣槽,从50m~78m左右单铣时间约12小时,最快进尺能达到3m/小时;

微信图片_20210416165236

  珠江三角洲水资源配置工程是国务院部署的172项节水供水重大水利工程之一,也是迄今为止广东省历史上投资额最大、输水线路最长、受水区域最广的水资源调配工程。金泰在整条输水线路7个工作井的施工中,凭借整机设备的“皮实”,主机优化后的“稳定”、“节能”、“高效”解决在成槽过程中所有的困难,大幅提升整体项目施工进度20%,并在3号井施工中,助力广东水电二局创下78m超深地连墙的佳绩。


  2020.06

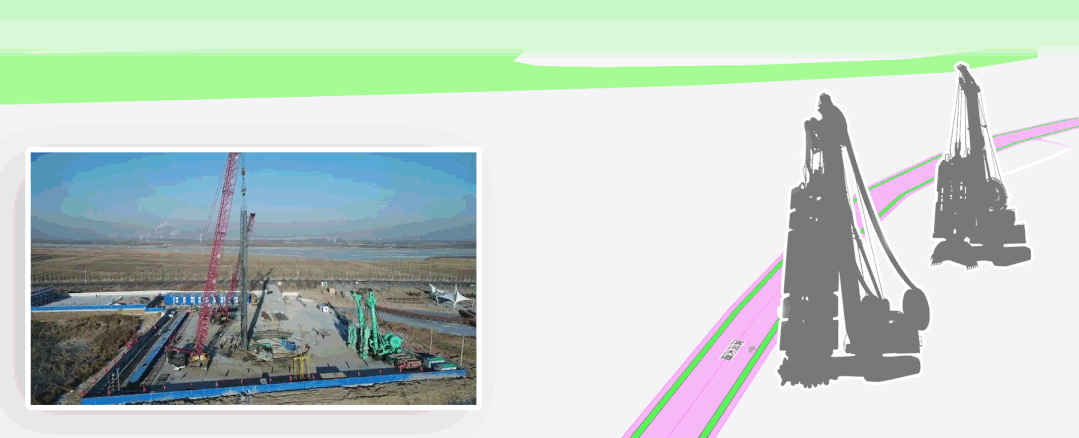

  青海省海西州那棱格勒河水利枢纽工程

  施工深度:102m

  地质情况:0~18米为砂砾石层;18米以下为砂砾石含孤石层,孤石含量约40%-70%,直径约0.7m;23米见基岩,基岩为花岗岩,块状结构,硬度较大;
  槽段规格:一、二期槽段长度均为6.6m,槽厚1.0m;本工程防渗墙38192㎡,轴线总长度507.87m,最大槽深达148m,槽厚1.0m,入岩1.0m;

微信图片_20210416165240

  “那棱格勒河水利枢纽工程是柴达木盆地最大内陆河上最大的水利枢纽工程,也是海西有史以来规模最大的水利工程,具有3200米海拔以上世界上最深的全封闭防渗墙149m……。”

  高海拔严寒地区,空气稀薄缺氧、紫外线强烈等恶劣自然环境下,中国水电基础局与上海金泰紧密配合,单槽深度已达102m,突破国产双轮铣在在建项目中的历史深度。


  2021.04

  西藏M项目深围井项目

  施工深度:120m

微信图片_20210416165245

  正在进行时...................................
