三座特大桥梁主塔桩基同时完美收官
疫情稳定后,旭腾基础克服一切困难积极投身于粤港澳大湾区及北部湾区建设,夜以继日,风雨兼程的全面展开桩基施工工作。在金秋十月以高质量高效率圆满完成湛江高速南三岛大桥、东莞滨海湾大桥及南玉铁路六景郁江特大桥三桥主塔桩基施工。
* 南三岛大桥主塔桩基 计划工期90天 实际工期60天
* 滨海湾大桥主塔桩基 计划工期60天 实际工期55天
* 六景郁江特大桥主塔桩基 计划工期80天 实际工期70天
01、湛江环城高速南三岛大桥
湛江环城高速南三岛大桥主桥墩38#-20号桩于2020年10月25日凌晨1:30时顺利灌注完成,该桩顺利完工,标志着南三岛大桥主墩桩基施工全面完成。钻孔桩施工结束,为大桥的后续施工打下坚实基础,南三岛大桥施工将进入一个崭新的阶段。
效果图

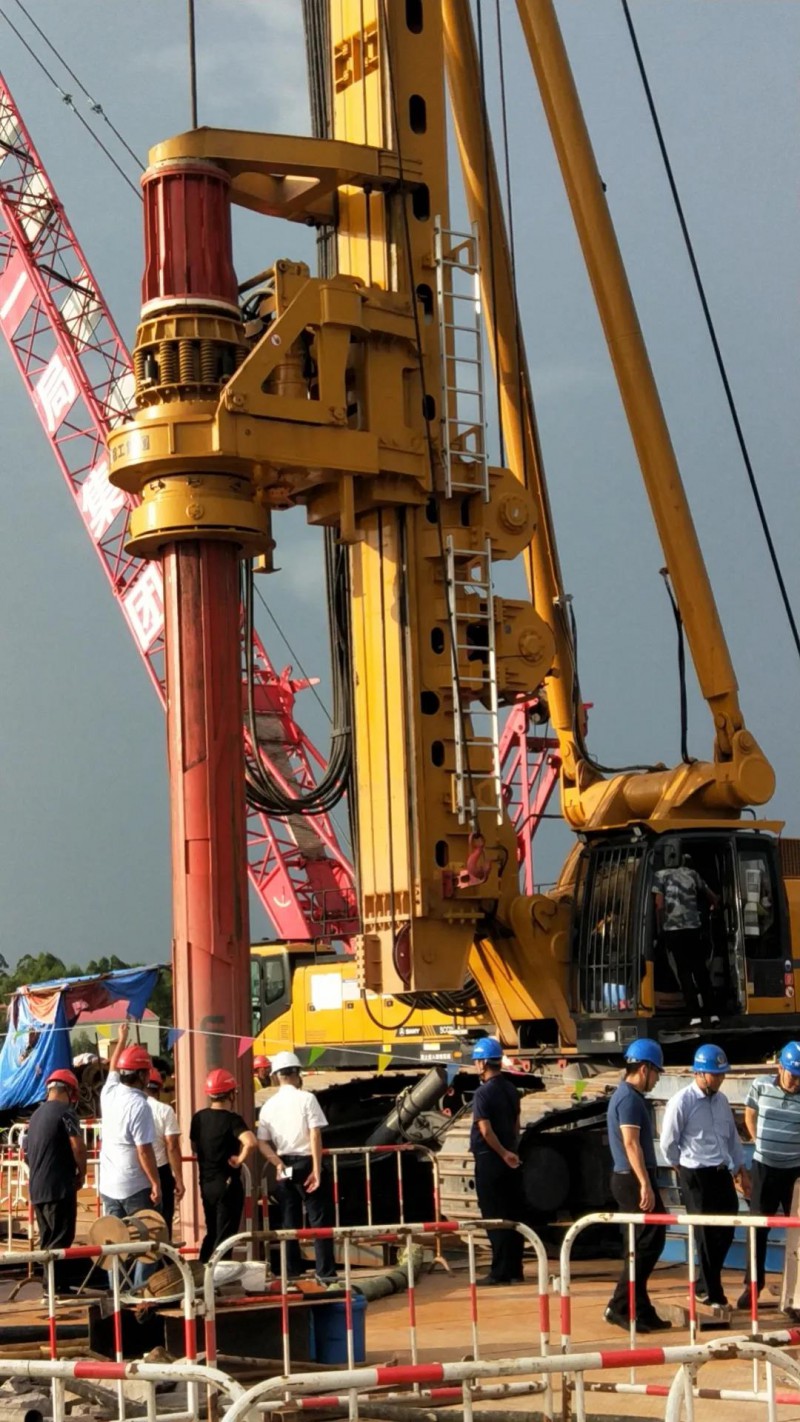

南三岛大桥38#主墩共计34根钻孔灌注桩,桩径2.5m,设计桩长108.5m,最大成孔深度116m,由于桩身较长,且墩位所处地层主要为砂层及淤泥层,施工风险高。通过优化方案,科学管理,采用旭腾基础自有国内顶尖的钻孔施工设备徐工XR580型旋挖钻机进行钻孔施工。该设备成孔速度快,机身性能稳定,最大钻孔深度132m,最大钻孔直径3.5m,完全满足施工要求,保证了成孔的质量。

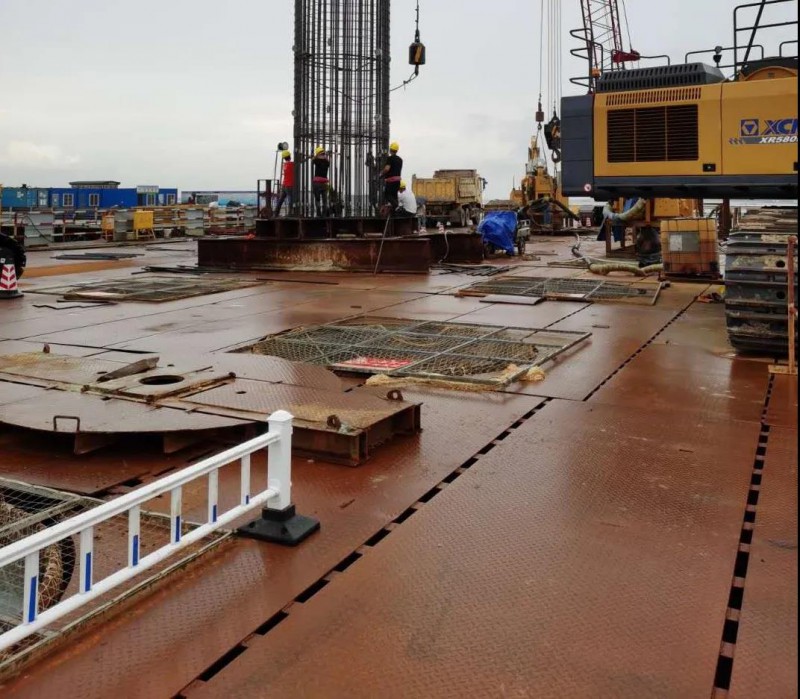

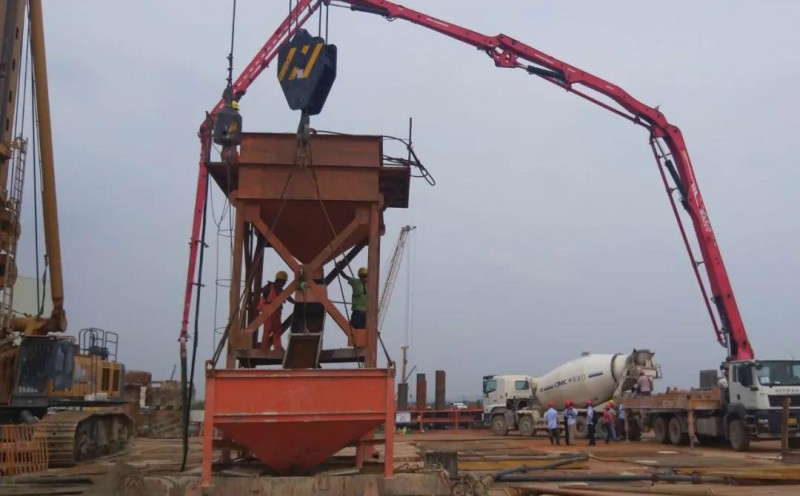

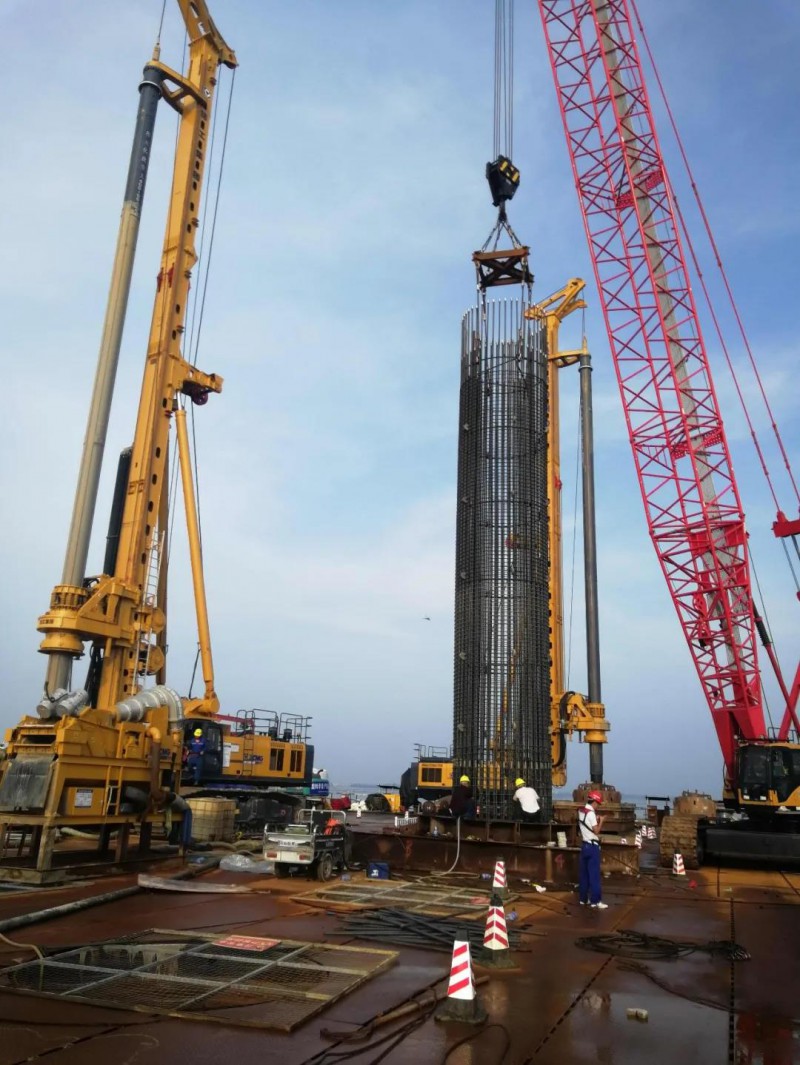

钢筋笼安装混凝土灌注
剩余工程量:引桥桩直径2.0m 10根,直径1.8m 72根,预计2020年12月底完工。

安全技术交底会

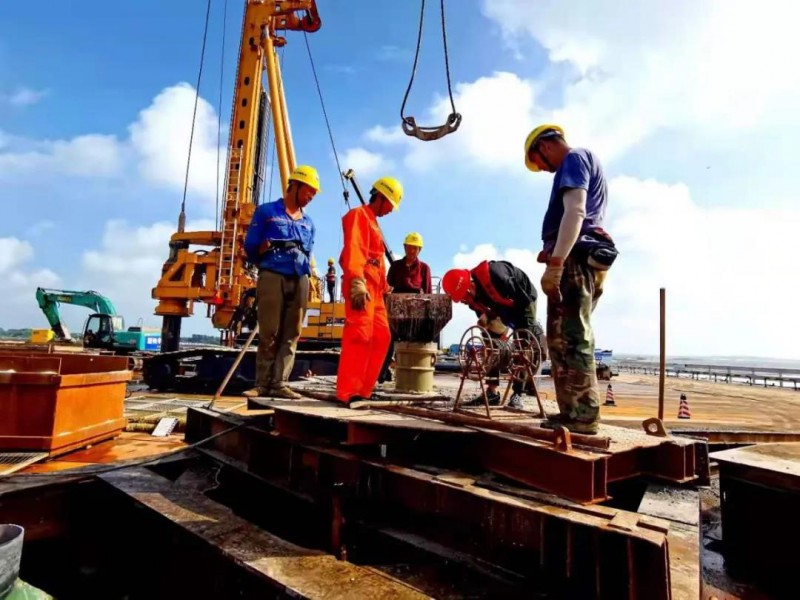

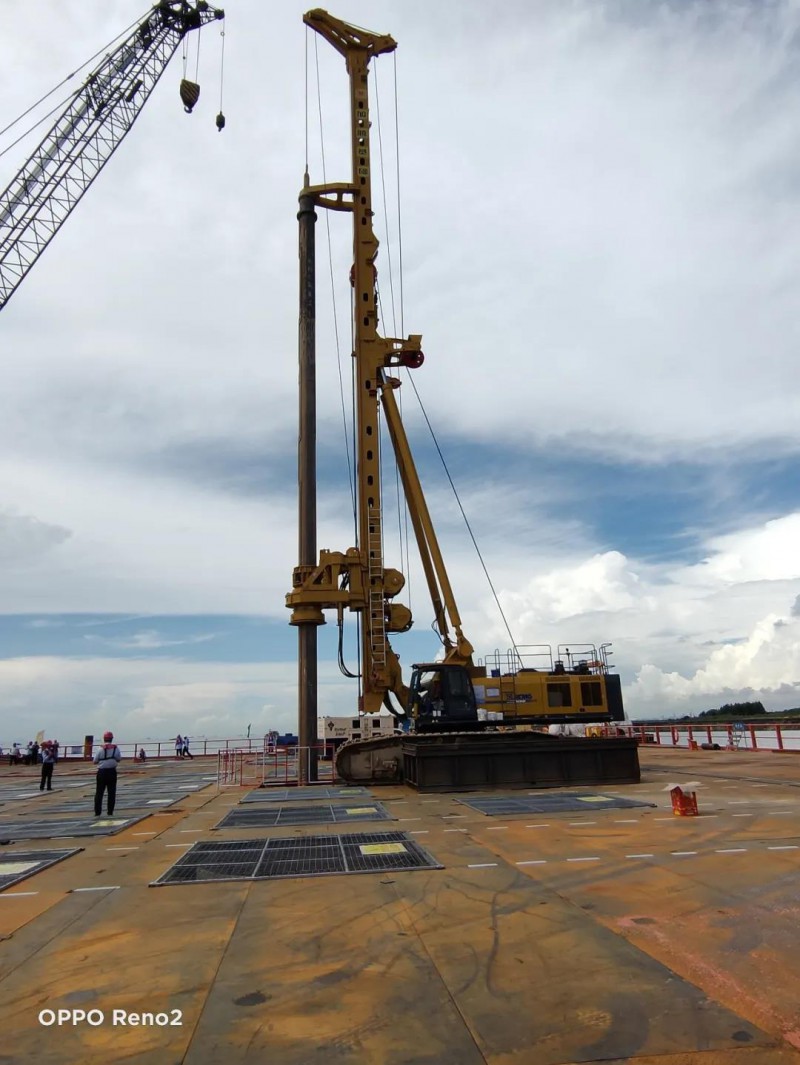

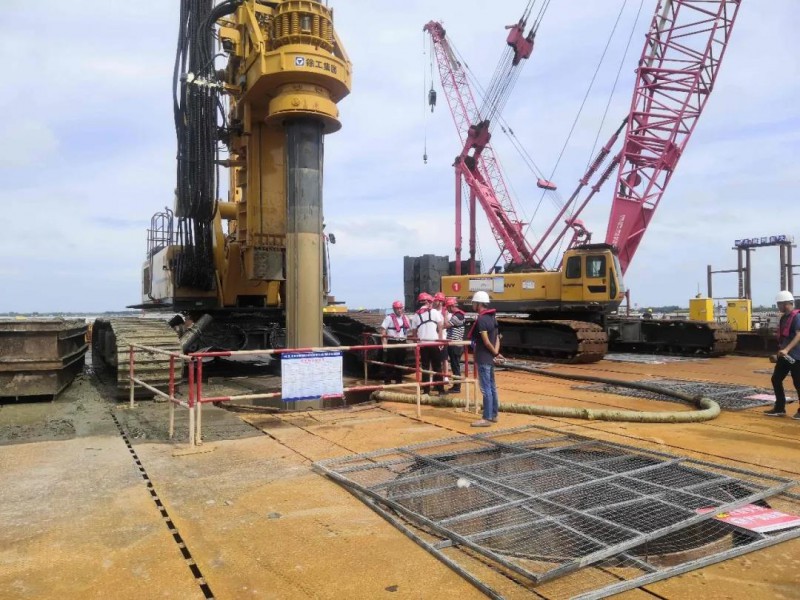

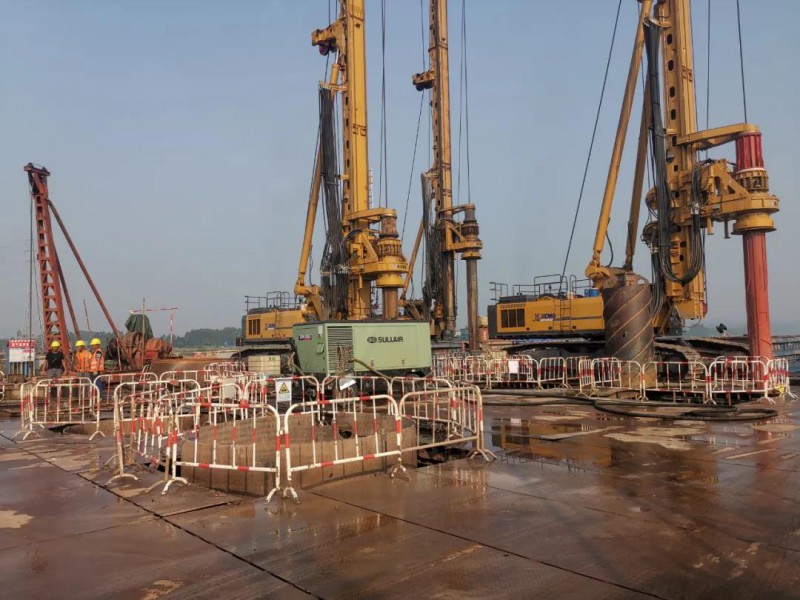

成孔灌注
清孔

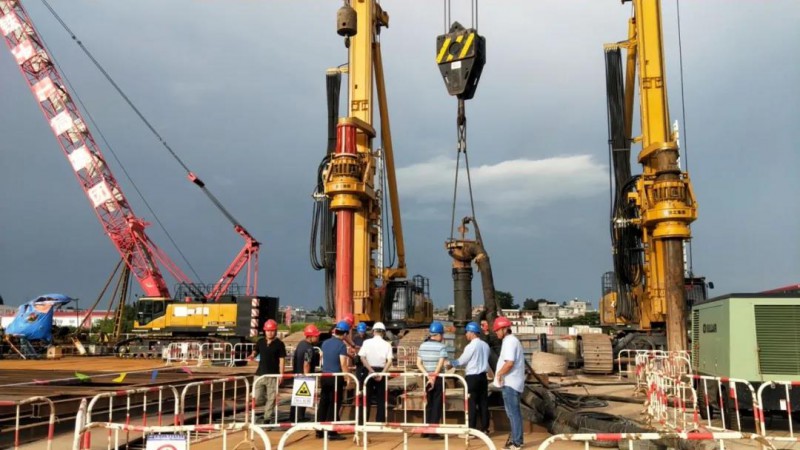

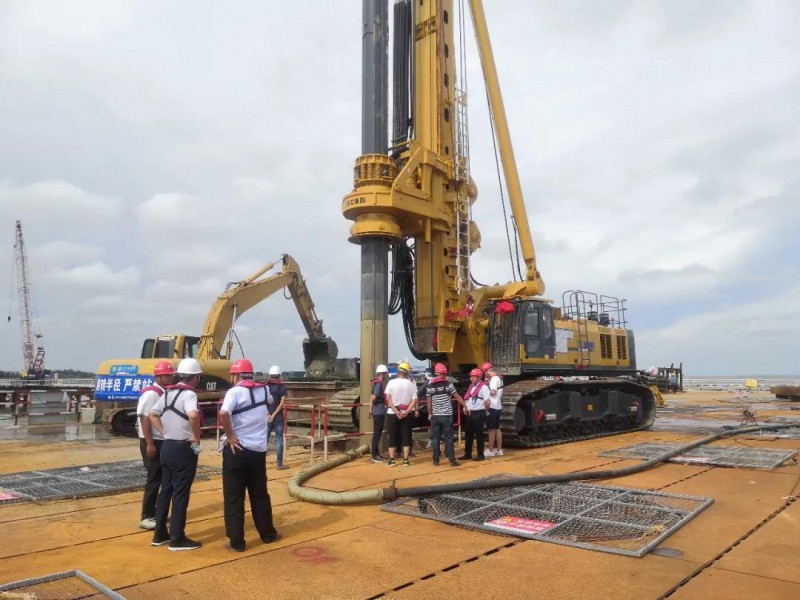

中铁大桥局领导视察

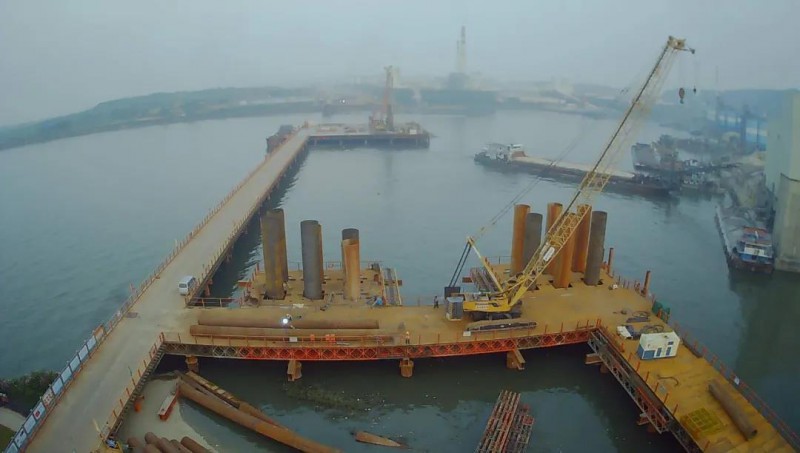

现场文明施工
02、东莞滨海湾大桥
滨海湾大桥主塔桩基9-20#桩于2020年9月25日顺利灌注完成。该桩完成后主塔桩基全部完工,标志着大桥建设取得了突破性进展,施工工序正式从桩基施工,转入到钢板桩围堰承台施工阶段。
效果图
该项目中旭腾基础主要负责施工主塔及引桥桩共计186根钻孔灌注桩,主塔承台下设26根,直径2.5米的钻孔灌注桩,历时55天完工。主塔桩基设计桩长43米,最大钻孔深度达54.3米,嵌岩深度达到10-16米,且淤泥层厚、地质复杂,地层处于中风化片麻花岗岩,最高强度可达90Mpa,施工难度较大。主塔墩桩基施工采用XR580旋挖钻机成孔,大大提高成孔工效及质量,单桩成孔时间控制在2天左右。钢筋笼采用90吨履带吊配合安装,导管法灌注水下混凝土。目前剩余引桥17根钻孔灌注桩,预计2020年11月中旬完工。

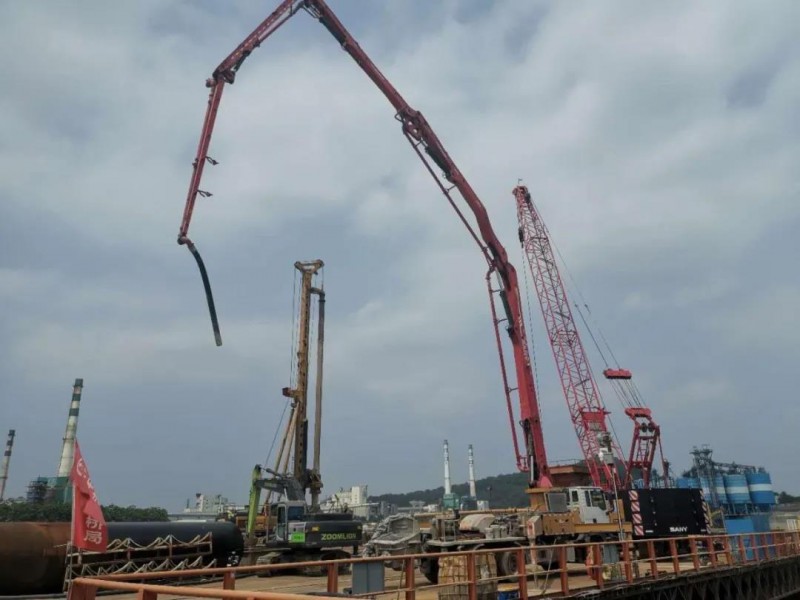

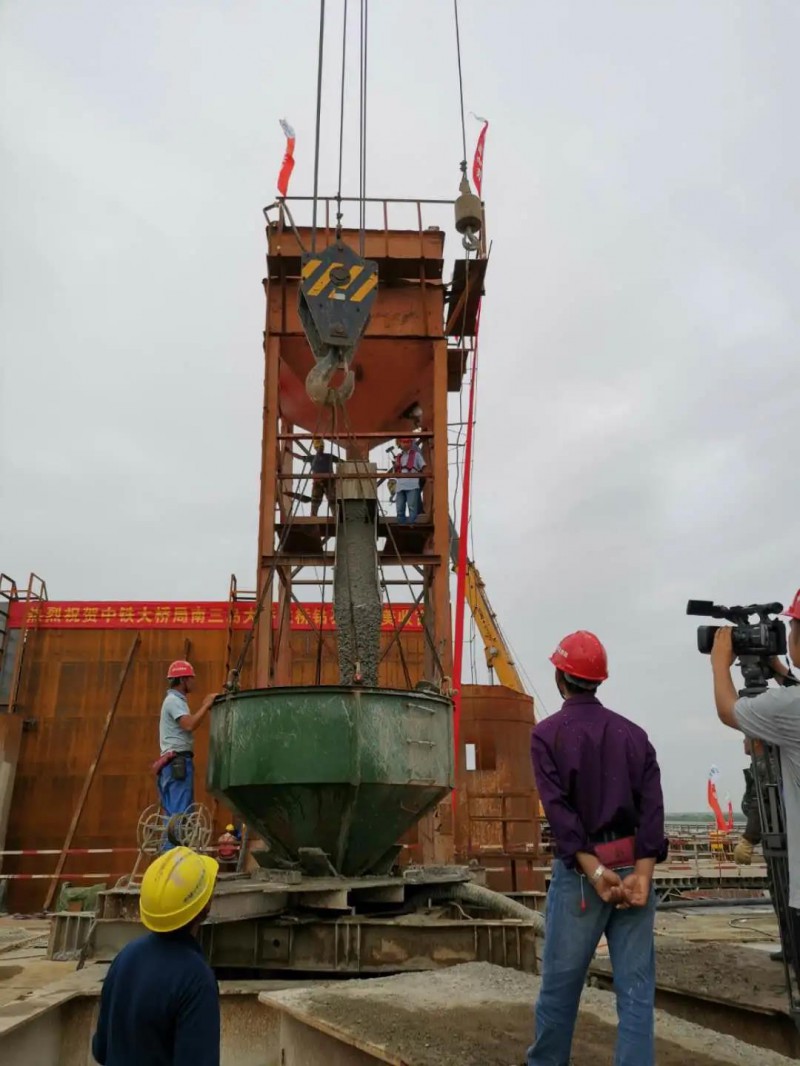

混凝土灌注
滨海湾大桥,是东莞市重点工程,位于东莞滨海湾新区规划内湾以及滨海景观长廊的重要节点位置,上跨磨碟河入海口,是连接滨海湾新区交椅湾板块的重要通道。建成后的滨海湾大桥将是国内跨径最大的独塔扭索面斜拉桥。大桥全长973.6m,双向八车道。
施工现场
安全技术交底

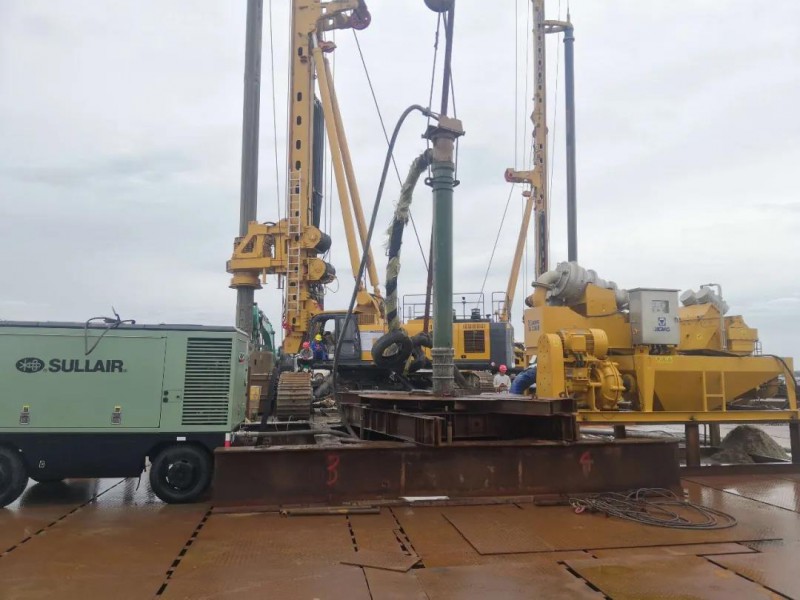

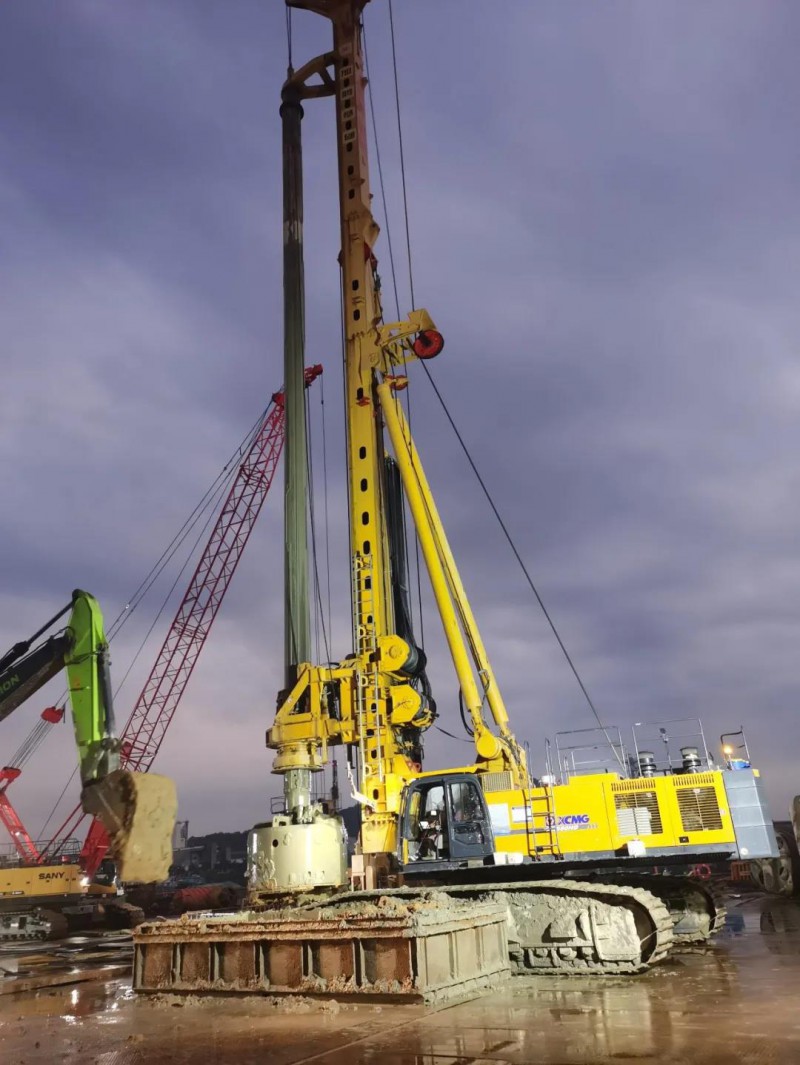

XR580型旋挖钻机钻孔施工
03、南玉铁路六景郁江特大桥
2020年10月27日凌晨5:00时,随着P4-5#桩最后一方混凝土的灌注,南玉铁路六景特大桥主塔桩基全部施工完成,标志着六景郁江特大桥斜拉桥主体工程取得重大节点突破。
效果图
南玉铁路六景郁江特大桥位于南宁市横县峦城镇境内,上跨郁江,是中国国内首座高速铁路钢混结构斜拉桥。南玉铁路西起广西壮族自治区首府南宁市南宁东站,向东经南宁市青秀区、横县、贵港市港南区、玉林市兴业县、玉州区、北流市,止于玉林市玉林北站,项目连接广西北部湾城市群与桂东南城镇群,远期向东延伸至广东省深圳市,是南深高铁的重要组成部分。

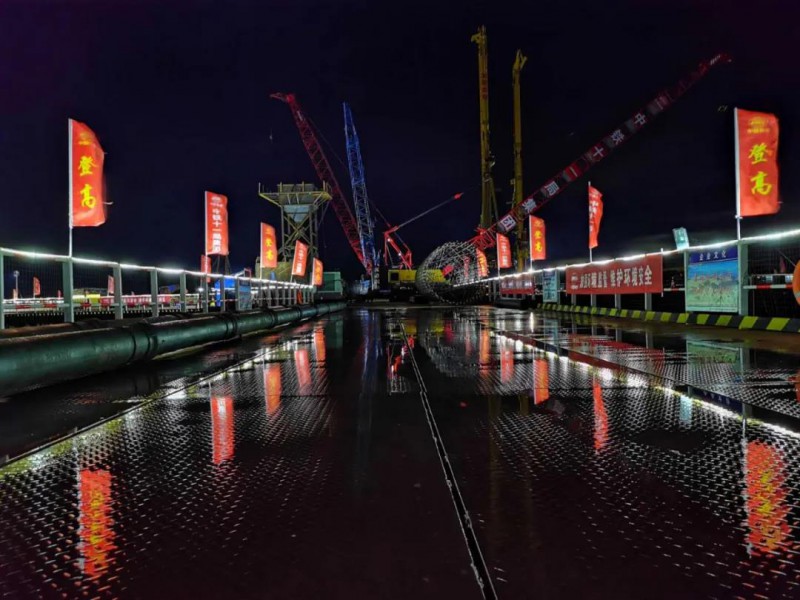

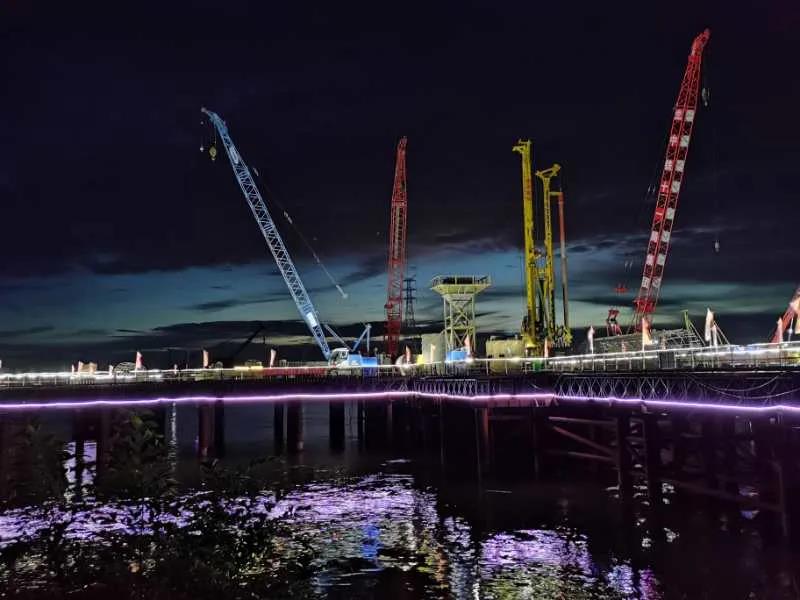

施工夜景
大桥全长621.5米,采用(41+109+320+109+41)米钢-混凝土部分斜拉桥。主桥处航道为Ι级航道,设计最高通航水位68.14米,通航净宽260米。该项目中旭腾基础主要负责六景郁特大桥P4主塔桩基工程施工,P4主塔由24根直径3.0m钻孔灌注桩组成。设计桩长46m,最大成孔深度69m,地质以砂岩为主,全裸岩施工。主要投入的大型机械设备为徐工XR580型旋挖钻机2台,徐工XR550型旋挖钻机1台。

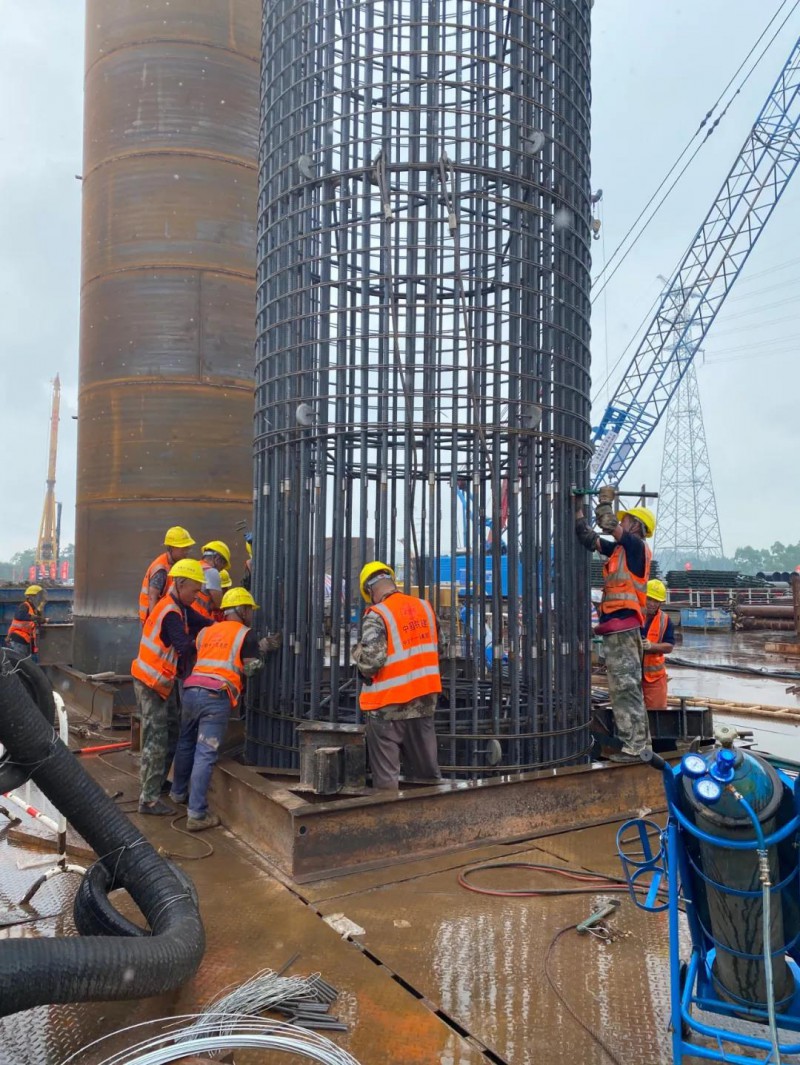

钢筋笼施工

取出岩芯柱

南宁铁路领导参观视察

南宁质检局领导参观视察

施工现场
