2019年7月18日,通途路(世纪大道-东外环)综合管廊工程1号盾构机顺利进入3号工作井,盾构段全面贯通。

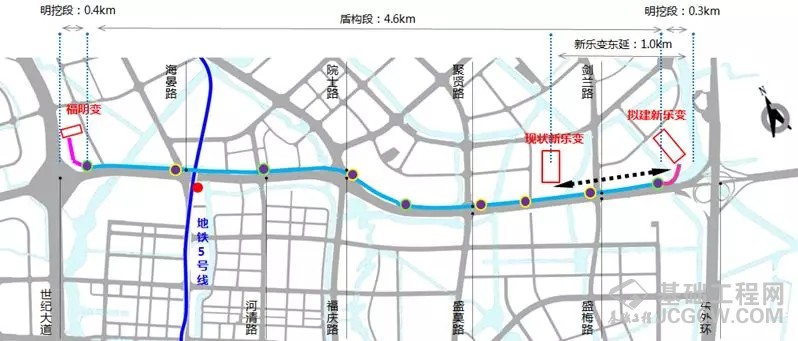

通途路(世纪大道-东外环)综合管廊工程于2018年4月开工建设,全长约5.4公里,总投资约7.0亿元,是“六争攻坚、城乡争优”的重点项目。项目主线采用盾构法,两端与福明变、规划新乐变连接部分采用明挖法施工。

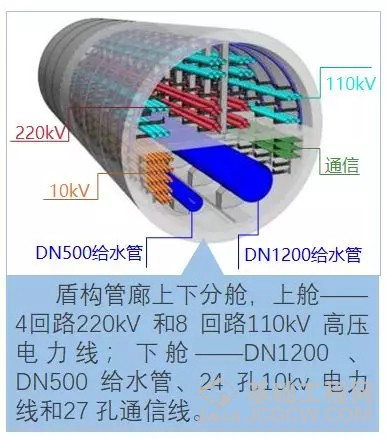

其中,主线盾构段长约4.6公里,采用6.2米直径盾构机,廊体上下分高压电力舱和综合舱,分别纳入220KV、110KV高压电力和10KV电力、给水、通信等各类管线。廊体贯通后将全面转入分舱结构和安装工程施工,力争2019年底前基本建成。
评论 (0)
